숙박시설 용도변경, 내 건물도 가능할까? 2026 조건, 절차, 비용 총정리

더휴식 편집부7 읽음
다세대주택을 숙박시설로 용도변경한 대전 대흥 아늑스테이 야간 외관

오래된 다세대주택, 공실이 늘어가는 상가 건물.
"이 건물을 숙박시설로 바꾸면 어떨까?" 한 번쯤 고민해보셨을 겁니다.

하지만 막상 알아보기 시작하면 막히는 곳이 한두 군데가 아닙니다.
용도지역은 되는지, 인허가는 허가인지 신고인지, 소방 공사비는 얼마나 드는지, 기존 세입자는 어떻게 하는지.

숙박시설 용도변경의 성패는 공사가 아니라, 계약 전 검토에서 이미 절반 이상 결정됩니다.

핵심 요약

  1. 숙박시설 용도변경은 땅의 용도지역, 현재 건물 용도, 소방과 주차 같은 건물 조건 세 가지로 대부분 판가름 납니다.

  2. 주택, 상가, 사무실을 숙박시설로 바꾸는 경우는 건축법상 신고가 아닌 허가 대상입니다.

  3. 실제 대전 다세대주택 사례에서 가장 큰 비용은 소방(스프링클러)이었고, 매입부터 오픈까지 총 11개월이 걸렸습니다.

1. 먼저 확인할 3가지

숙박시설 용도변경 계약 전 확인할 3가지: 용도지역, 현재 건물 용도, 소방과 주차 같은 건물 조건

① 용도지역: 그 땅에 숙박시설이 들어올 수 있는가

가장 먼저 볼 것은 건물이 아니라 땅입니다.
아무리 건물 조건이 좋아도, 용도지역상 숙박시설이 들어올 수 없는 땅이라면 시작조차 할 수 없습니다.

  • 상업지역: 원칙적으로 가능합니다. 다만 지자체 조례에 따라 주거지역과의 거리 제한이나 도시계획위원회 심의 대상이 될 수 있습니다.

  • 준주거, 준공업지역: 지자체 조례에 따라 허용 여부가 다르므로 관할 지자체 확인이 필요합니다.

  • 일반주거지역: 원칙적으로 제한됩니다. 예외 요건이 있으므로 관할 지자체 확인이 필요합니다.

예를 들어 서울 일반상업지역은 주거지역 경계로부터 50m 초과 200m 이내의 숙박시설에 대해, 주변 주거와 교육 환경을 고려해 도시계획위원회 심의로 건축이나 용도변경을 제한할 수 있습니다.

같은 상업지역이라도 주변 주거지역과의 거리에 따라 결과가 달라질 수 있다는 뜻입니다.

② 현재 건물 용도: 허가인가, 신고인가

건축법은 건물 용도를 9개 시설군으로 나누고, 어느 방향으로 바꾸느냐에 따라 절차가 달라집니다.

  • 허가: 하위 시설군에서 상위 시설군으로 변경

  • 신고: 상위 시설군에서 하위 시설군으로 변경

  • 건축물대장 기재내용 변경: 같은 시설군 안에서 변경

숙박시설은 판매시설, 운동시설과 함께 영업시설군(5번)에 속합니다. 현재 용도별로 보면 다음과 같습니다.

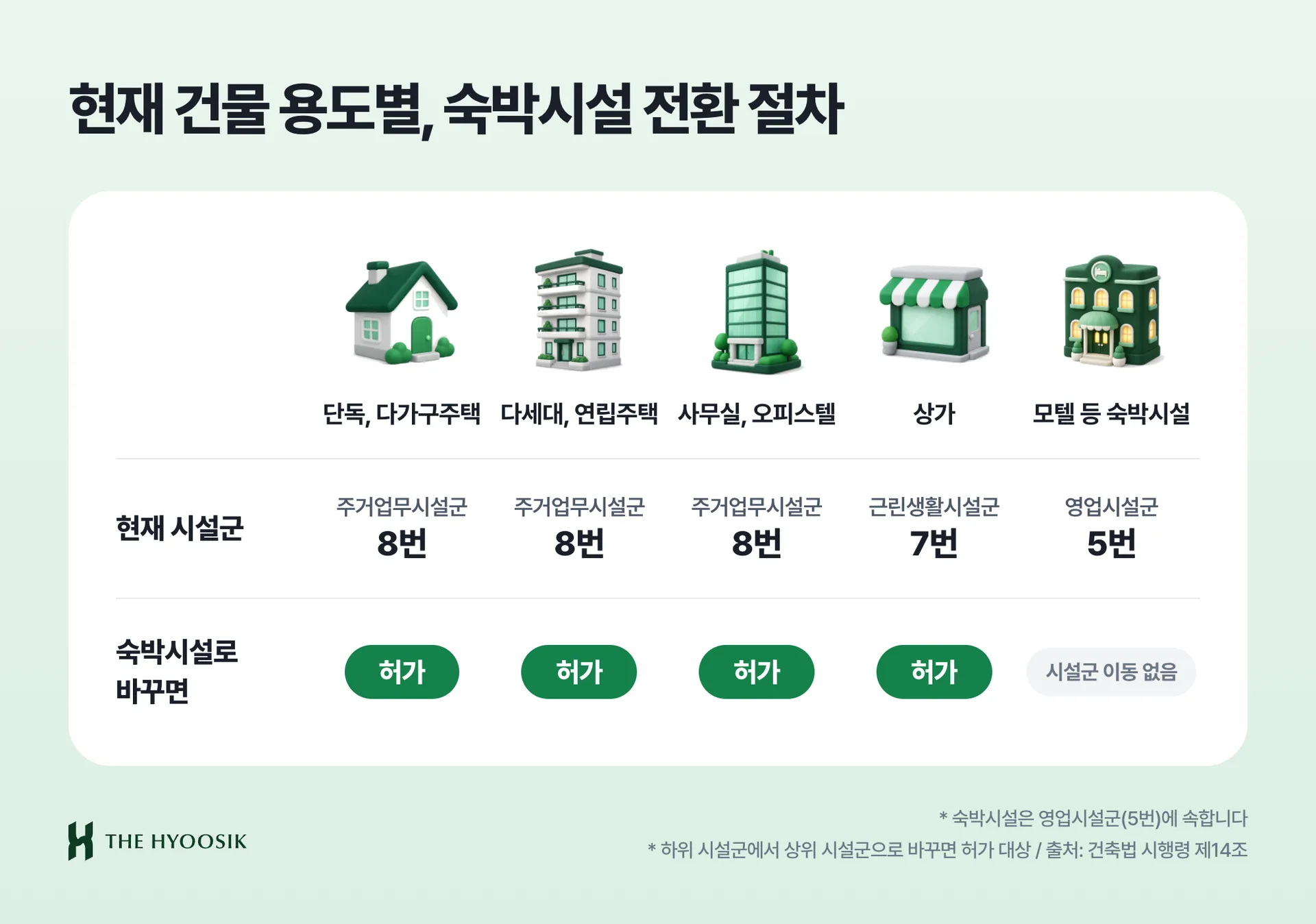

현재 건물 용도별 숙박시설 전환 절차: 단독주택, 다세대주택, 사무실, 상가는 허가 대상, 기존 숙박시설은 시설군 이동 없음
  • 단독주택, 다가구주택 (주거업무시설군 8번) → 허가

  • 다세대주택, 연립주택 등 공동주택 (주거업무시설군 8번) → 허가

  • 사무실, 오피스텔 등 업무시설 (주거업무시설군 8번) → 허가

  • 제1종, 제2종 근린생활시설인 상가 (근린생활시설군 7번) → 허가

  • 모텔 등 기존 숙박시설 (영업시설군 5번) → 시설군 이동 없음

※ 건축법 시행령 제14조 기준

즉, 주택이나 상가, 사무실을 숙박시설로 바꾸는 경우는 대부분 허가 대상입니다.
허가는 신고보다 검토 항목이 많고 지자체 판단이 개입되기 때문에, 계약 전 사전 검토가 특히 중요합니다.

③ 건물 조건: 숙박시설 기준을 맞출 수 있는가

용도를 바꾸면 바뀐 용도의 기준을 맞춰야 합니다.
숙박시설은 사람이 잠을 자는 공간이라, 주택이나 상가보다 안전 기준이 훨씬 엄격합니다.

  • 소방: 스프링클러 등 숙박시설 기준 소방 설비와 피난 동선을 확보할 수 있는가

  • 주차: 숙박시설 기준 주차 대수를 확보할 수 있는가 (지자체 조례 기준)

  • 설비: 객실 화장실, 샤워실 추가에 따른 급배수가 가능한가

  • 입지 제한: 학교 주변 등 지역별 추가 제한은 없는가

"용도지역은 되는데 주차 대수가 안 나와서 포기했다"는 경우가 생각보다 많습니다.
그래서 건물을 계약하기 전에 건축사 검토를 받는 것이 가장 안전합니다.

2. 용도변경 절차 6단계

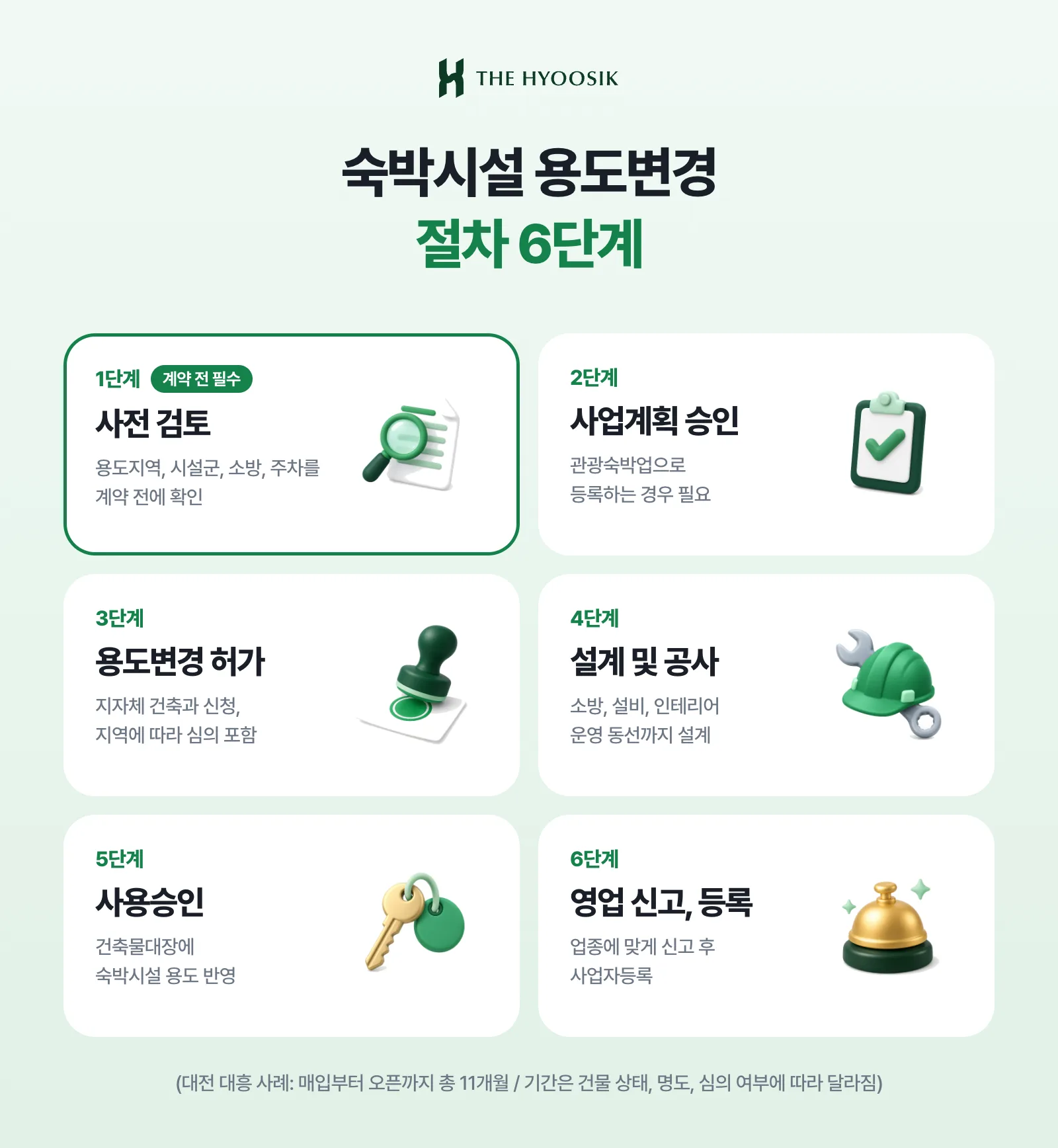

숙박시설 용도변경 절차 6단계: 사전 검토, 사업계획 승인, 용도변경 허가, 설계 및 공사, 사용승인, 영업 신고 및 등록
  1. 사전 검토: 용도지역, 시설군, 소방, 주차, 객실 구성을 검토합니다. 반드시 매입이나 임차 계약 전에 진행해야 합니다.

  2. 사업계획 승인: 관광숙박업으로 등록해 운영하는 경우에 필요합니다.

  3. 용도변경 허가: 지자체 건축과에 허가를 신청합니다. 지역에 따라 심의가 포함될 수 있습니다.

  4. 설계 및 공사: 소방, 설비, 인테리어 공사를 진행합니다. 운영 동선까지 고려한 설계가 중요합니다.

  5. 사용승인: 공사 완료 후 사용승인을 받고 건축물대장에 용도 변경이 반영됩니다.

  6. 영업 신고 및 등록: 운영 업종에 맞는 영업 신고나 등록을 마친 뒤 사업자등록을 진행합니다.

기간은 건물 상태, 기존 거주자 여부, 심의 여부에 따라 크게 달라집니다.
아래 대전 사례는 매입부터 오픈까지 총 11개월이 걸렸습니다.

3. 비용은 어디에서 발생할까?

용도변경 비용은 "평당 얼마"로 단정하기 어렵습니다.
같은 면적이라도 건물 상태와 현재 용도에 따라 공사 범위가 완전히 달라지기 때문입니다.

  • 사전 검토, 설계, 인허가: 건축사 검토와 용도변경 설계. 심의 여부와 도면 보완 횟수에 따라 달라집니다.

  • 소방 공사: 스프링클러, 소화수조 등 숙박시설 기준 소방 설비. 층수, 면적, 기존 설비 상태에 따라 달라집니다.

  • 설비 공사: 객실별 화장실, 샤워실 급배수. 기존 배관 위치에 따라 달라집니다.

  • 인테리어: 객실과 공용 공간. 콘셉트와 객실 수에 따라 달라집니다.

  • 운영 시스템: 키오스크, 도어락, 예약 관리 시스템. 무인 운영 여부에 따라 달라집니다.

실제 현장에서 가장 큰 비용으로 꼽히는 항목은 소방입니다.
대전 사례에서도 1층 소화수조와 연결된 스프링클러가 가장 비싼 공사였습니다.

소방 설비를 갖출 수 있는 건물인지가 곧 사업성의 출발점입니다.

4. 실제 사례: 대전 대흥 다세대주택에서 숙박시설로

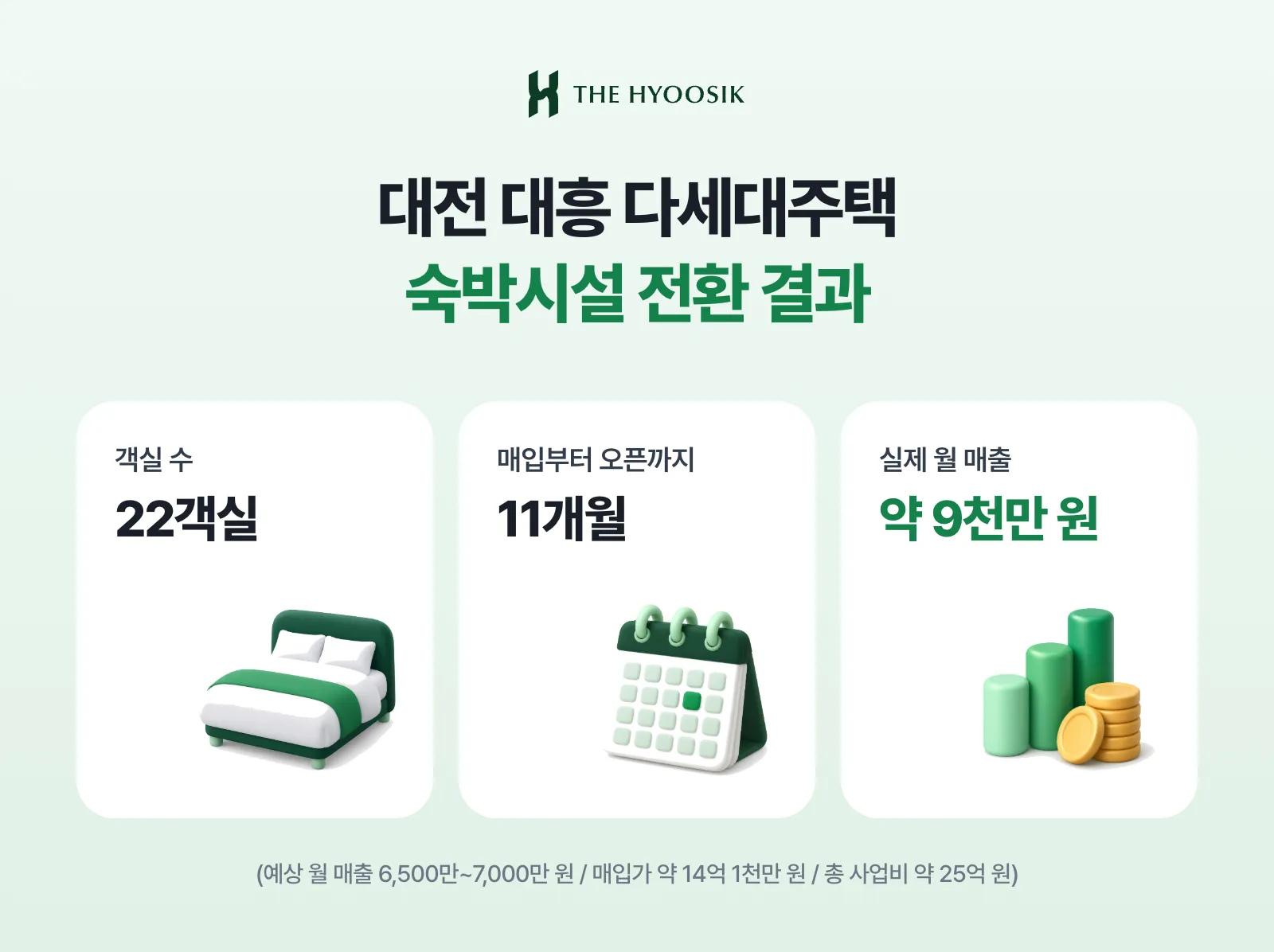

대전 대흥 다세대주택 숙박시설 전환 결과: 22객실, 매입부터 오픈까지 11개월, 실제 월 매출 약 9천만 원
  • 위치: 대전 대흥동

  • 기존 용도: 1층 슈퍼(근린생활시설) + 상층 다세대주택

  • 준공: 2010년대 중반

  • 매입가: 약 14억 1천만 원

  • 총 사업비: 약 25억 원

  • 객실 수: 22객실

  • 소요 기간: 매입부터 오픈까지 총 11개월

  • 예상 월 매출: 6,500만~7,000만 원

  • 실제 월 매출: 약 9,000만 원 (예상 대비 상회)

① 사업성은 데이터로 먼저 판단했습니다

"지방에서 용도변경을 해도 될까?"라는 질문에 대한 답은 감이 아니라 숫자였습니다.
더휴식은 전국 숙박 운영 데이터를 바탕으로 해당 상권의 객단가(ADR)와 객실 가동률(OCC)을 먼저 검토한 뒤 개발을 결정했습니다.

아늑스테이 대전 대흥 1층 셀프 라운지와 셀프 런드리 존

② 가장 큰 비용은 소방이었습니다

다세대주택을 숙박시설로 바꾸면서 1층 소화수조와 연결된 스프링클러를 새로 갖춰야 했습니다.
숙박시설 용도변경에서 소방은 피할 수 없는 핵심 비용입니다.

주방과 식탁을 갖춘 아늑스테이 대전 대흥 객실

③ 매입 전부터 전 객실에 거주자가 있었습니다

기존 다세대주택은 매입 계약 전부터 전 객실에 사람이 살고 있었습니다.
주택을 숙박시설로 바꾸는 프로젝트라면, 명도 일정과 조건을 계약 단계에서부터 설계해야 전체 일정이 흔들리지 않습니다.

빔프로젝터와 소파를 갖춘 아늑스테이 대전 대흥 거실형 객실

▶ 영상으로 보기: 지방에서 숙박시설 용도변경, 해도 될까?
개발PM 및 금융 담당 이준엽 팀장이 현장과 건축주 인터뷰로 전 과정을 직접 소개합니다.

또 다른 사례: 임대에서 직접 운영으로

더휴식이 진행한 또 다른 용도변경 사례에서는 월 임대료 2,000만 원이던 공간이 숙박시설 전환 후 월 매출 1억 2,000만 원을 만드는 구조로 바뀌었습니다.
공간을 빌려주는 구조에서, 공간이 직접 매출을 만드는 구조로 전환한 것입니다.

아늑스테이 대전 대흥 객실에서 휴식하는 모습

계약 전 검토가 가장 큰 비용 절감입니다

숙박시설 용도변경에서 가장 큰 손실은 건물을 계약한 뒤에야 인허가가 안 된다는 걸 아는 경우입니다.
용도지역, 시설군, 소방과 주차, 기존 거주자 명도까지. 모두 계약 전에 확인할 수 있는 것들입니다.

더휴식은 내부 숙박 전문 건축사가 건축물 용도와 법적 조건, 소방, 주차, 인허가 가능성, 객실 구성을 직접 검토하고, 설계와 시공, 운영 솔루션까지 하나로 연결합니다.

👉 내 건물 용도변경 가능성 검토받기
👉 1분 맞춤 진단 시작하기

참고 자료

- 건축법 제19조(용도변경), 건축법 시행령 제14조

- 국토의 계획 및 이용에 관한 법률 시행령 제71조 (용도지역 안에서의 건축제한)

- 서울특별시 도시계획 조례 제33조 / 강남구청 일반숙박시설 입지심의 공고

- 관광진흥법 제15조(사업계획의 승인)

- 소방시설 설치 및 관리에 관한 법률 시행령 제11조

- 주차장법 시행령 제6조 / 지자체 주차장 조례

- 사례 출처: 더휴식 유튜브 「지방에서 숙박시설 용도변경, 해도 될까?」(2026.9.25)

※ 2026.10.21. 국가법령정보센터 현행 법령 기준

자주 묻는 질문

  • Q. 다세대주택도 숙박시설로 바꿀 수 있나요?

    가능한 경우가 있습니다. 다세대주택은 주거업무시설군에 속해 숙박시설로 바꾸려면 용도변경 허가가 필요합니다. 용도지역, 소방과 주차 기준, 기존 거주자 명도까지 함께 검토해야 합니다.

  • Q. 지방에서 숙박시설 용도변경을 해도 사업성이 있을까요?

    지역보다 상권의 숙박 수요가 더 중요합니다. 대전 대흥 사례처럼 객단가와 가동률 데이터로 수요를 먼저 확인하면 지방에서도 사업성을 판단할 수 있습니다. 이 현장은 예상 월 매출 6,500만~7,000만 원보다 높은 약 9,000만 원의 월 매출을 기록하고 있습니다.

  • Q. 용도변경에서 가장 비용이 많이 드는 공사는 무엇인가요?

    건물마다 다르지만 소방 공사의 비중이 큰 편입니다. 숙박시설은 스프링클러 등 소방 기준이 엄격해 기존 주택이나 상가보다 설비 투자가 많이 필요합니다.

  • Q. 숙박시설 용도변경은 기간이 얼마나 걸리나요?

    건물 상태, 기존 거주자 명도, 지자체 심의 여부, 공사 규모에 따라 크게 달라집니다. 대전 대흥 다세대주택 사례는 매입부터 오픈까지 총 11개월이 걸렸습니다.

  • Q. 건물 전체가 아니라 한 개 층만 숙박시설로 바꿀 수 있나요?

    건물 구조와 동선, 소방 기준을 충족하면 일부 층만 용도변경해 운영할 수 있습니다. 더휴식은 90평 이하 공간이나 한 개 층으로도 사업성을 검토하고 있습니다.
